陜西商洛電廠項目煙囪外筒順利到頂
發布時間:2017-03-28 14:12:18 瀏覽量: 來源:集團公司辦公室

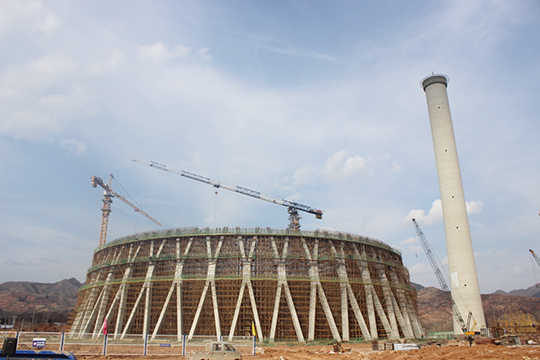

3月12日,由煙塔分公司施工的陜西商洛電廠項目2×660MW工程Ⅱ標段煙囪混凝土外筒順利封頂,標志著工程首個里程碑節點的圓滿完成。
陜西商洛電廠項目煙囪工程包含一個現澆鋼筋混凝土外筒和兩個懸掛式鋼內筒?;炷镣馔哺邽?33米,內筒高為240米。該煙囪工程于2016年6月10日開始土方開挖,至2017年3月12日上午10點18分煙囪鋼筋混凝土外筒順利封頂,歷時276天。其中土方工作量為19050立方米,混凝土總量為9624立方米,鋼筋總量為1050噸。
煙囪施工期間,項目全體管理、施工人員克服了資金不足、材料短缺、天氣惡劣等不利因素,根據現場實際情況科學組織施工,合理安排作息,以“特別能吃苦,特別能戰斗”的精神頑強拼搏,使得煙囪工程如期順利封頂,為高標準完成后續鋼平臺安裝、鋼內筒施工奠定了扎實的基礎。

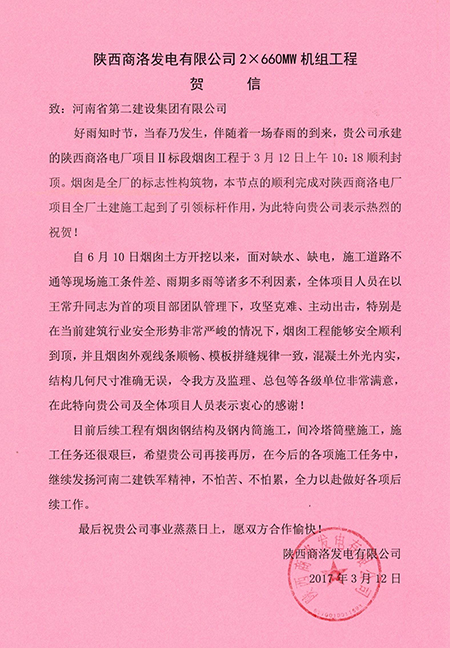

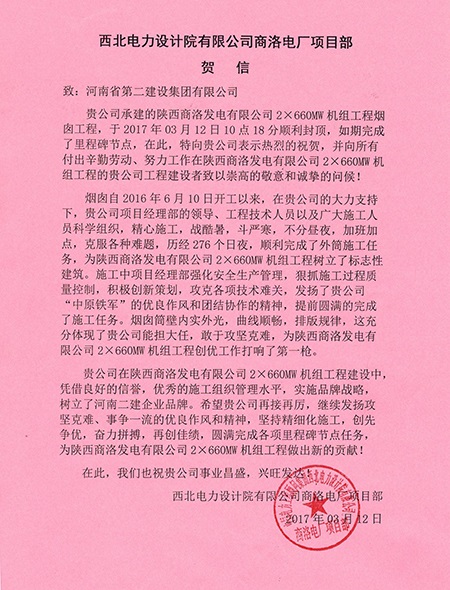

業主、總包為此發來賀信,對煙囪封頂在全廠土建施工起到的引領標桿作用表示祝賀!對外表美觀、質量?jì)?yōu)良的煙囪外筒以及現場安全無事故、安全文明施工“隨干隨清”的工作作風給予高度贊揚。并希望項目部再接再厲,在今后的各項施工任務中,繼續發揚河南二建鐵軍精神,堅持精細化施工,奮力拼搏,圓滿完成各項節點任務。
