土耳其胡努特魯項目#3歐羅倉和#1排煙冷卻塔順利封頂
發布時間:2021-03-24 16:04:10 瀏覽量: 來源:本站
土耳其當地時間3月19日,隨著#3歐羅倉以及#1排煙冷卻塔筒壁最后一板混凝土澆筑完成,至此,由我公司承建施工的土耳其胡努特魯項目3個歐羅倉和#1排煙冷卻塔工程全部如期封頂。胡努特魯電廠廠長方杰,黨工委書記李曉峰,OE(監理)單位項目總監鄭輝、總包單位項目副總苗孟曉等相關領導現場共同見證了這一重要節點的實現。
我單位承建的#1排煙冷卻塔為哈蒙(荷蘭)設計,塔身屬瘦高型,高度為175m,高出常規冷卻塔約25m,另外有直徑7.5m的玻璃鋼煙道從筒壁中部穿過至中央豎井,是煙塔合一的自然通風海水循環排煙冷卻塔,施工難度極大,是本項目“最難啃的硬骨頭”之一。
該項目歐羅倉是目前國內外在建的同類型單體儲量最大的歐羅倉。#3歐羅倉筒壁的順利封頂,得益于我公司自主研發的全鋼大模板三角式桁架操作平臺自提升體系。該套平臺自提升體系凝結了公司各級領導和專業技術人員智慧的結晶,是我公司堅持以科技支撐推動企業品牌化經營的一項生動實踐。歐羅倉的全部順利封頂也標志著這套體系成功實現了全過程實施應用。
2020年,受新冠肺炎疫情的影響,項目施工面臨多重考驗,部分管理人員及施工人員無法按時入場,對排煙冷卻塔和歐羅倉的施工進度產生極大影響。為確保工程正常施工,在集團公司領導層的高度重視下,海外事業部和第二項目管理部統籌協調、多方組織,共分3批次,調配了135名“逆行出征”的二建施工人員安全抵達項目現場,為排煙冷卻塔及歐羅倉筒壁按期封頂提供了人力資源保障。
為保證中方人員的生命安全,項目部在業主和總包的統一安排下,嚴格執行“帶疫解封下常態化疫情防控方案”,認真落實“屬地人員全部放開管理,中方人員繼續隔離,中方和土方人員大隔離”的總體措施,盡最大努力保證中方人員的生命安全。2021年2月,胡努特魯項目邀請土耳其醫護人員前往項目現場進行新冠疫苗注射工作。目前,項目部所有中方人員已全部接種新冠疫苗。
2021年是土耳其胡努特魯項目部“保節點、搶發電”的關鍵年,施工任務異常艱巨。項目部全面評估屬地工人和中方人員的施工特點,采取了“盡最大限度使用屬地工人節約成本,關鍵節點采用中方人員保證工期”的人力組織措施確保合同履約。春節過后,項目部以最快的速度,共計分4批次,安排57名中方施工人員抵達現場,為工期履約提供人力保證。接下來,項目團隊將再接再厲,全面落實做細常態化疫情防控措施,增強精細化、標準化管理力度,嚴把安全、質量關卡,確保后續施工建設任務圓滿完成。
土耳其胡努特魯項目業主、OE、CPI領導和項目部管理人員合影留念

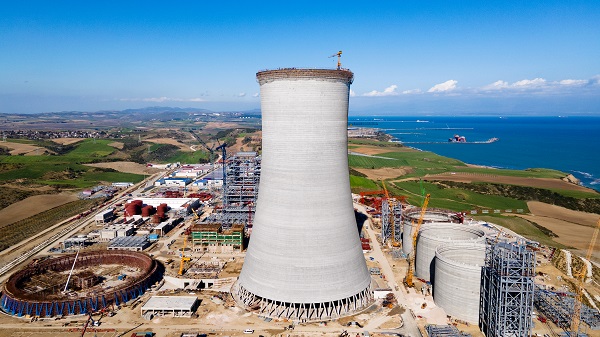

#1排煙冷卻塔順利封頂

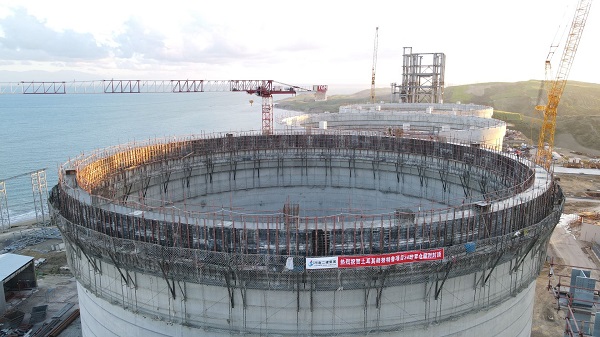

#3歐羅倉順利封頂
